重点工程|红墩界煤电项目建设刷新“进度条”

作者: 王欣   发布日期: 2023年08月23日   来源: 山东能源枣矿集团

红墩界煤电项目建设刷新“进度条”

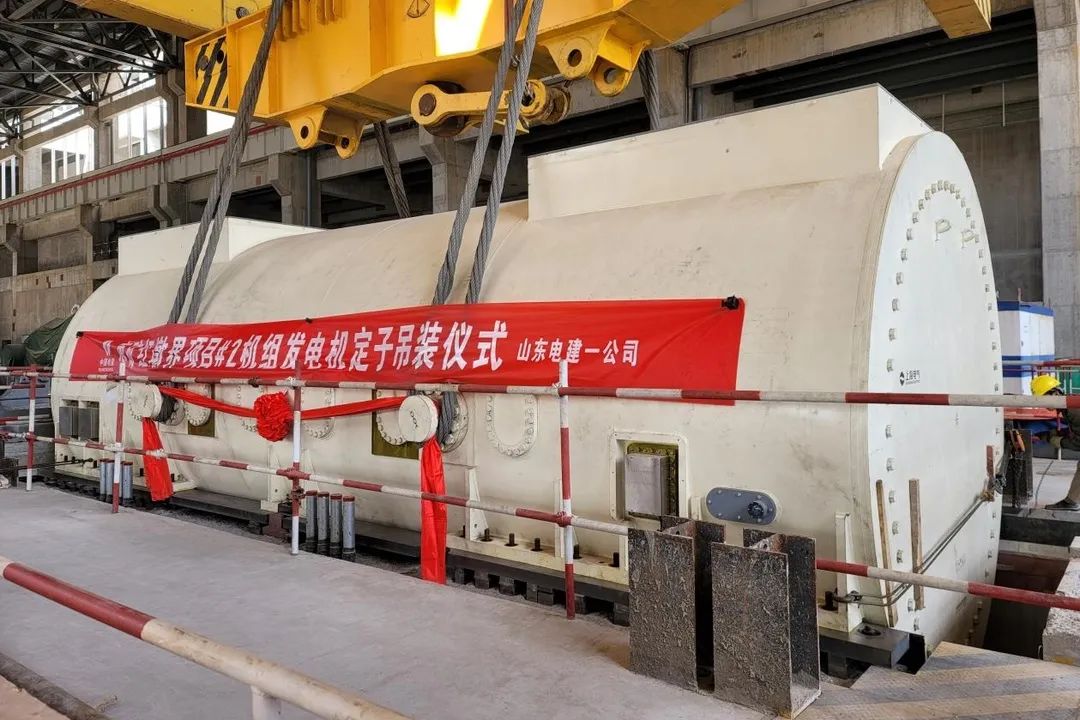

8月22日,红墩界煤电项目2#汽轮发电机组定子顺利完成吊装,这是继1#汽轮发电机组定子吊装后,完成的又一重大里程碑节点目标。

据了解,吊装的发电机定子外形尺寸为10520×4020×4350mm,净重306吨,安装于汽机房运转层汽轮发电机组尾部。此次吊装作业精度要求高、难度大,是发电机组安装过程中的关键工序,也是汽机主厂房内最大的设备。

吊装前,该公司组织各参建单位进行了充分的准备工作,制定了周密吊装施工方案,坚持标准化、专业化、精细化,严格把关吊装各环节,全体工作人员紧密配合、齐心协力,通过提升、转向、平移、就位、松钩等精准操作,经过3小时连续吊装作业,2#机组发电机定子顺利吊至主厂房15.5米层发电机基座,整个吊装过程安全平稳、一次就位。

此次2#发电机定子吊装完成,不仅标志着2#机组汽轮发电机组本体安装工作取得阶段性成果,也为下一步发电机转子穿装、汽轮机扣盖工作奠定了坚实基础。
