作者: 尹丽君   发布日期: 2026年01月05日   来源: 山东能源枣矿集团








2026年元旦前夕,辞旧迎新之际

付村煤业公司百米井下传来喜讯

作为该公司新一年的主采工作面

10311工作面联合试运转成功

标志着历时两个月的安装工程

画上圆满句号

较原定工期提前了17天

创出多项高效安装新纪录

以“一马当先”之姿

为矿井驰骋2026加满了奋进能量


01
以“付煤智慧”探索高效安装新模式




对于煤矿来说

工作面安装是为矿井采煤“打前战”

只有安装工作“快马加鞭”

才能为矿井生产接续赢得主动


10311工作面是付村煤业

新一年的重要主采工作面

必须以“智”取胜、跑赢时间





“我们打破‘掘进完再施工’的传统模式,建立‘掘进到位即施工’的快速响应机制,在工作面两巷掘进施工时,就主动前置部分工序,实现工序无缝衔接。”该公司采煤副总工程师、生产技术部部长陈宝东说。


他们通过同步推进设备列车安装

掘进设备回撤、绞车及端头支架安装

高压、回液管路敷设等工作

提前完成基础配套设施搭建

减少工期4~5天

这边,运输巷及切眼施工刚达标验收

那边即组织人员进场

这边,轨道巷施工刚刚完成

那边迅速组织人员回撤皮带件

拆解综掘设备、安装调试转载机

破碎机、自移机尾等设备

同时将通防需用的沿空侧喷涂材料

及两巷建防火门材料统筹运输到位

较计划工期缩短6天




一次次与时间赛跑、一次次缩短工期,正是“付煤智慧”的硬核见证。该公司综采一区区长宋永明介绍说,他们采用采煤机扩刷切眼工艺,通过高效协同组织,仅用7天完成了切眼扩刷支护工作,提前3天完成既定任务。


据了解,刷切眼、安支架原来要分两步走,先由掘进专业对切眼进行刷宽,再由采煤专业安装支架。综采一区千斤重担一肩挑、两步并作一步走,打出采煤机扩刷切眼并安装支架“组合拳”,仅用一周就完了扩刷切眼及复合支护工作。


02
以“付煤速度”标注高效安装新标杆














原来

三天回撤1部胶带运输机便是高效率

现在

他们仅用四天就完成3部运输机的回撤

之前

一个圆班安装9架支架、66节溜槽

便是矿区较高安装水平

现在

他们创出了一个圆班安装13架支架

106节溜槽的高效安装纪录

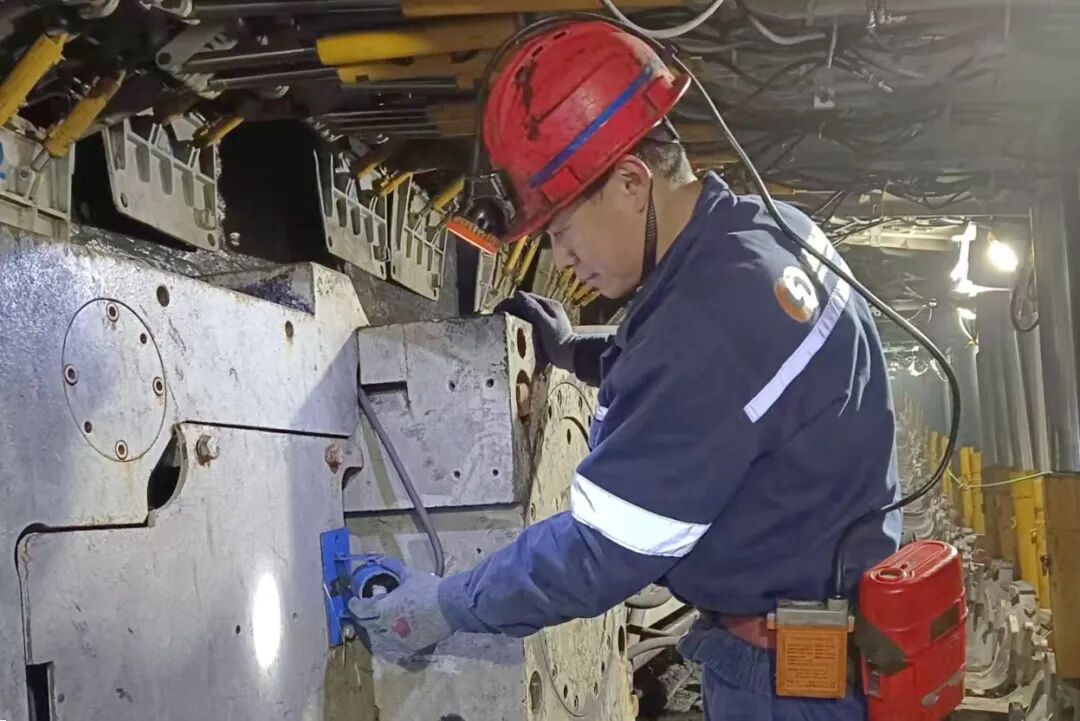

处理图片1.5 (2).jpg

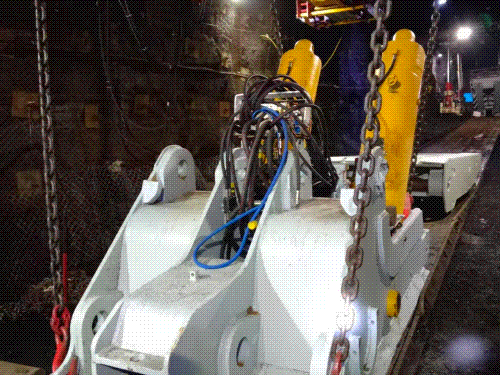

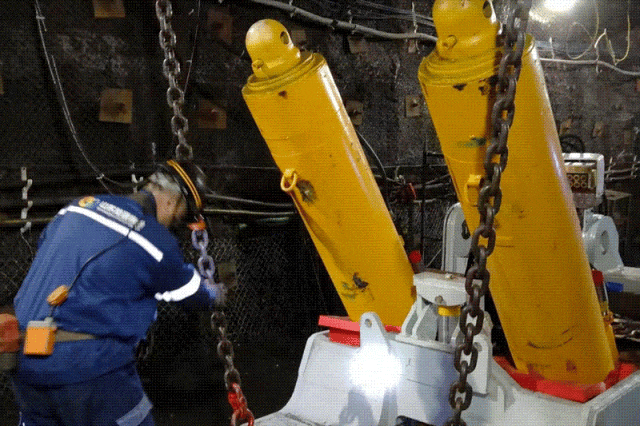

面对重达几吨、十几吨的“庞然大物”

如“蚂蚁搬家”般

一点点安装到位绝非易事


据该公司综采一区主管工程师朱思润介绍,为保障施工顺利进行,他们每天召开安装协调会,统筹解决安装过程中存在的各类问题,同步保障物资供应及时到位。


为激发各班组积极性,他们制定了台阶式激励政策,明确在保证安全的前提下,安装前3架支架按基本分核算,从第4架起分值翻倍,在调安第5架时班组每人再嘉奖100元。

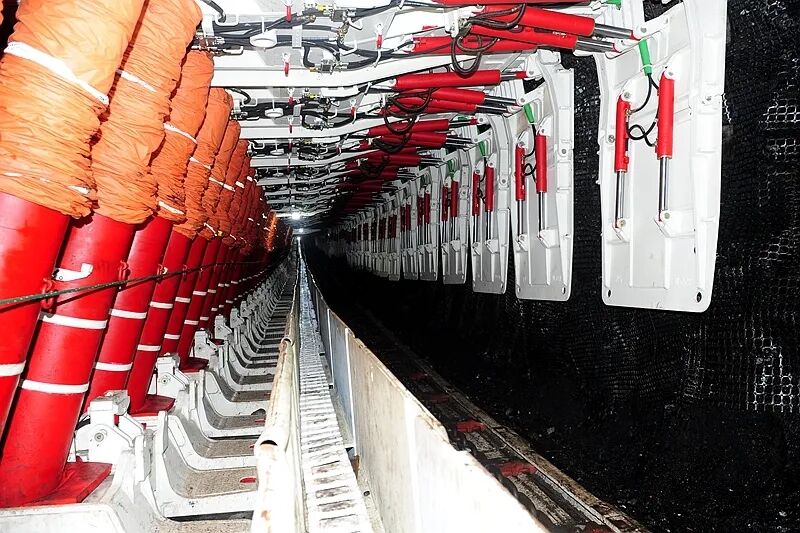

在机制调动下,各班组铆足干劲、你追我赶,掀起了高效安装会战热潮,创出一个圆班安装13架支架、106节刮板输送机溜槽的高效安装新纪录。




在干群努力、全矿协同下,整个安装工期整整提前了17天。据了解,该工作面将于元月上旬正式投入生产,助力付村煤业在“十五五”新赛道上“策马扬鞭”、再创佳绩。
