18天创纪录,他们把“暖冬”底气拉满|八一热电

作者: 王文爽   发布日期: 2025年10月21日   来源: 山东能源枣矿集团




10月18日17时,八一热电公司350MW 循环流化床机组完成秋季检修并一次点火成功。


10月20日13时,经过两天的调试与准备,机组稳稳实现并网,正式回归运行序列


这场原定10月25日结束的秋季检修,提前7天画上句号,以18天的时长刷新该厂最短用时纪录,266项检修项目全部通过验收,为2025年冬季供暖与“三改联动”政策落地筑牢了根基。


安全“紧箍咒”发力


在安全上的“硬核操作”,是这场速战速决的底气所在。从检修启动起,该公司安监部门就以“交底表管流程、巡检抓落实、通报强规范”的“铁三角”模式守住安全线,让违章行为无处可藏。




每个项目开工前,《安全技术交底记录表》都成了“开工凭证”。七大专业任务均对应专属表格,逐条列明责任人和操作标准,杜绝“凭经验干活”。

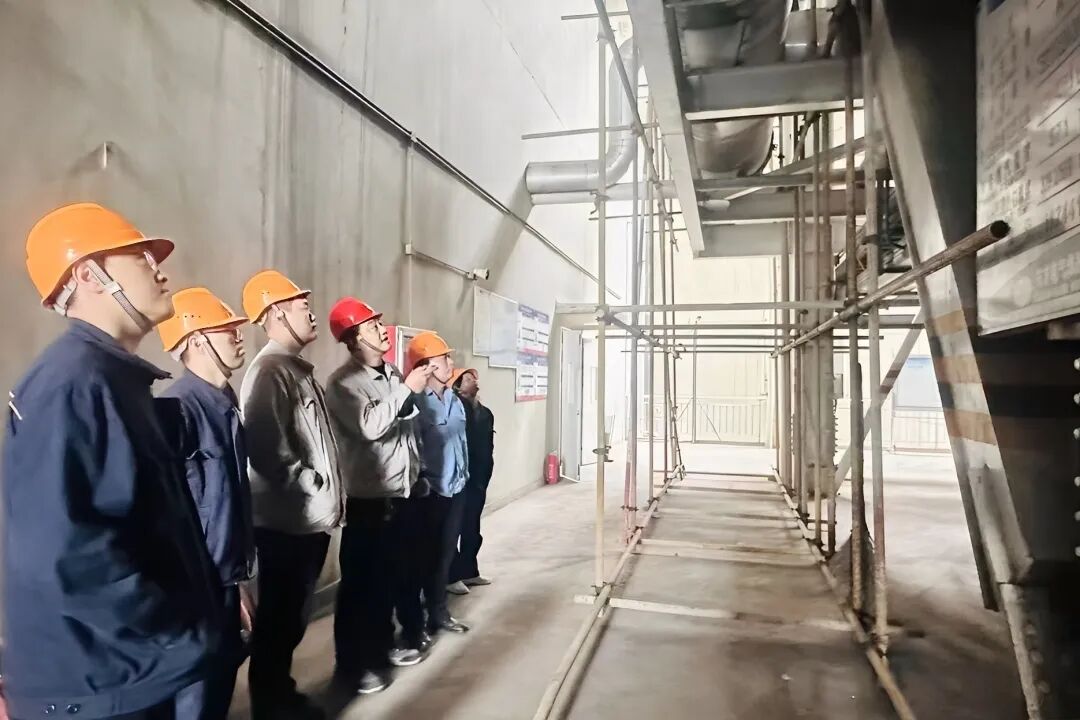

职能部门扎根检修现场,24小时动态巡检更像“移动探头”。深夜查脚手架踏板螺丝是否松动,凌晨查动火作业灭火器摆放距离,午休时蹲点受限空间作业现场核对监护人数……一旦发现问题,便会第一时间通报处罚。



技术精度堪比“手表零件”


前期筹备的“精雕细琢”,在检修中尽数转化为“精准落地”,每个关键环节都抠到毫厘之间。


输煤系统落煤管改造推进高效,上部新装管与下部旧改段实现 “零间隙” 衔接,成功打通全段方管结构通路,彻底优化落煤通道的流通效率与稳定性。

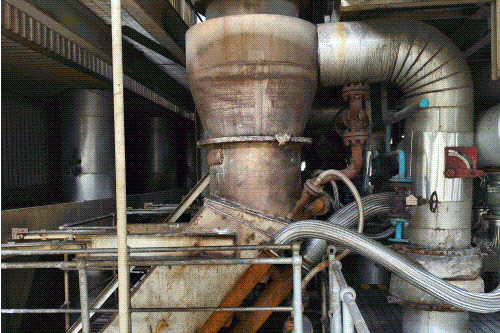

锅炉空预器换管作业显专业实力,突破以往少量抽管的局部调整模式,此次一次性抽换超1万根管体,从旧管有序拆除到新管精准安装,全程工序衔接顺畅、质量管控严格,为空预器换热性能提升筑牢基础。


落实“三改联动”再热热段抽汽技改,80米“无缝焊接”的管道经无损检测,焊口合格率达100%。提前预制4600×720mm不锈钢管段,提前完成环形挡板焊接,让输煤系统的落煤管改造彻底避免了“等料误工”。



质量防线寸步不让


“验收不是走流程,是给设备‘上保险’,差一毫米都不行!”为守住质量关,全员把“废寝忘食”刻进了验收环节,“三级验收制”被执行得明明白白。




空预器验收时,验收人员蹲在工位旁,将检测尺紧贴每根管束,用手电筒照亮数据刻度逐一记录;再热热段管道焊口验收环节,三方人员共同核对编号、检测报告,签字确认后才允许进入下一道工序。即便是保温层这样的“细节项”,也需核对镀锌铁皮尺寸与统计表是否一致,偏差超2毫米即要求返工。


深夜的检修现场常有验收身影,设备参数核对、部件安装精度复测、流程规范复查,每一项都记录在案,正是这份严谨,换来了机组一次启炉成功的硬成果。



碎片时间变学习“课堂”


检修现场不只是“施工场”,更是干部职工的“跨专业充电站”。


生产车间员工见缝插针学技术,碎片时间掰成两半用,边盯现场边“跨专业取经”。他们围在空预器检修处,看内部空预器管的排布、听原理作用讲解;凑一起学习高低负荷切缸,标注切缸主保护逻辑与低压缸微喷动作参数;还跟着师傅学锅炉及汽机系统运作,记高加系统异常处理……

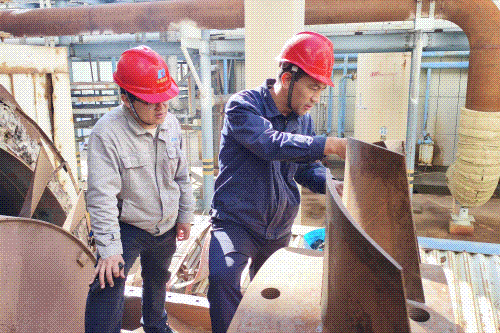

444 (1).jpg


休息室的“跨专业问答小纸条”上,多了“空预器堵灰咋排查”“高加解列影响啥参数”等这类问题,谁有空就随手答。运行人员的笔记里,空预器拆解草图、切缸参数、系统要点交织,有人感慨:“以前只懂分管设备,现在才知‘牵一发而动全身’!”这些硬知识,为机组稳定运行添了保障。


18天的“较劲”,只为暖冬的“放心”。这场创纪录的秋检,从来不是“赶工期”,而是“练真功”,安全上的“铁规矩”守住了底线,技术上的“绣花功”保证了精度,验收时的“较真劲”筑牢了质量,运行人员的“偷师学艺”更给后续稳定运行加了“双保险”。

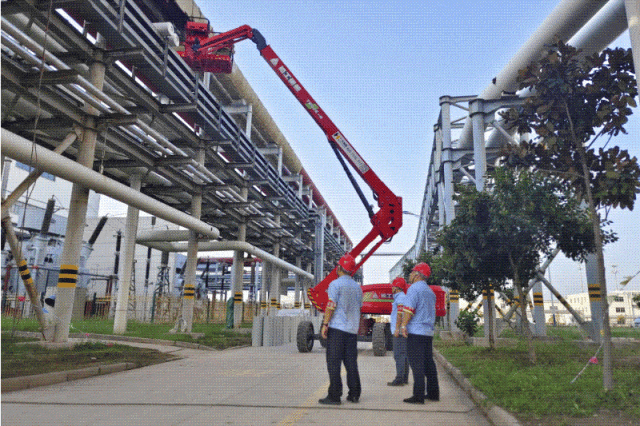

444 (2).jpg


从国庆开工到凌晨启炉,18天里的每一分努力,都在为11月份的供暖“蓄力”。如今热网已进入冷循环,监控屏上的蒸汽压力稳如磐石。检修现场的工具箱上,不知谁贴了张歪歪扭扭的字条:

“安全过关!进度超前!这个冬天,暖气片必须热得烫手!”


“精修”“暖度”

这个冬天

八一热电公司已准备就绪
