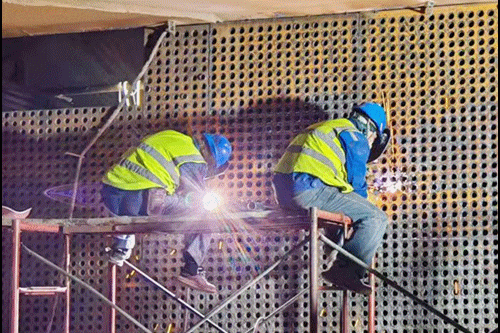

焊花闪烁,机械铿锵。5月18日,随着最后一项设备消缺工作完成,八一热电公司为期18天的春季检修圆满收官。本次春检自5月1日启动,覆盖锅炉、汽机、电气等七大专业、183个项目,多项关键设备实现提质升级,为迎峰度夏奠定坚实基础。

由于检修工期紧凑、交叉作业密集,八一热电公司科学统筹施工方案,精准破解设备遗留顽疾。在重点空预器改造中,施工人员精准割除老旧端板,规范完成抽管、换管、焊接等工序,并在冷风端创新加装防护套管,有效延长设备使用寿命。输煤系统同步完成新型方形管体吊装拼接,实现新旧管道零间隙衔接,大幅提升运行稳定性。

检修期间,该公司实行24小时无缝值守。白天全员深耕作业现场,攀钢架、查构件;深夜厂房灯火通明,工作人员连夜开展消缺、打磨、置换作业。油污沾满工装,汗水浸透衣衫,全体人员以奋斗姿态跑出春检“加速度”。

在安全管理方面,该公司严格落实各项规程制度,从严现场管理,安全员不间断巡查高空、动火、有限空间等高危作业;技术人员全程参与作业、监护指导,严控施工工艺与安装精度。所有技改、维保、消缺项目一次性验收合格,实现隐患不过夜、瑕疵零留存。
通过此次春检,有力根除了设备运行短板,机组耐高温、抗重载、稳运行能力显著增强。下一步,八一热电公司将继续细化设备运维管控,完善应急处置预案,全力迎战夏季高温负荷考验,为枣矿集团高质量发展持续输送稳定、可靠的清洁能源。
